DAMAC PropertiesがWETEX 2026で示した工場生産の内容を、発表の記載のまま整理します。AED 44 million超の工場、X-Panelの生産能力、材料ロスの削減率、ドバイ自治体の建築システム承認制度との関係、発表に無い項目を分けます。

ドバイの物件資料で「工場で部材をつくるので建設が速い」という説明を見かけたとき、その説明のどこまでが確認できる事実なのかを分ける手がかりは多くありません。DAMAC Propertiesは、ドバイ・ワールド・トレード・センターで開かれた水・エネルギー・技術・環境展示会(Water, Energy, Technology and Environment Exhibition、WETEX)2026の場で、自社の工場生産(オフサイト製造、offsite manufacturing)について設備の規模と削減の数値を示しました。WETEX 2026はドバイ水電力庁(DEWA)が主催する28回目の開催で、会期は2026年10月20日から22日までです。

この記事では、その発表に書かれている数値と、書かれていない項目を分けて並べます。先に結論を書くと、公表されているのは工場の規模と生産能力、材料のロスや資材の削減率、採用している部材の種類と数量です。いっぽうで、引き渡しが何か月早くなるのか、価格にどう反映されるのかは書かれていません。工法が変わったことと、自分が契約した住戸が予定どおり渡されることは、別の話として扱う必要があります。当社は値上がり、賃料収入、利回りのいずれも保証しません。

出典の層も先に断っておきます。この記事の数値は民間企業であるDAMAC Propertiesの発表であり、ドバイ土地局(Dubai Land Department、以下DLD)やドバイ自治体(Dubai Municipality)が公表した統計ではありません。政府機関の資料は、発表に出てくる制度が実際にどういう仕組みなのかを確かめるためだけに使っています。両者を「公式データ」とひとまとめにはしません。

発表されている設備の規模

発表によると、DAMAC Propertiesは複数のラインを持つ工場にAED 44 millionを超える投資を行い、その工場は17,000平方メートルを超える広さだとされています。ここで製造しているのはX-Panelとスマートビルディング・ソリューションで、X-Panelの設置された生産能力は年間100万平方メートルと書かれています。生産能力は「つくれる量」であって、実際につくった量でも、どの案件に使われたかでもありません。

会社の規模については、2002年以降に50,000戸を超える住戸を引き渡し、55,000戸を超える住戸が開発段階にあると記載されています。これは発表の末尾にある会社紹介の部分の数字で、工場生産の実績とは別の記載です。混ぜて読まないでください。

発表されている項目 発表の記載
工場への投資額 AED 44 millionを超える
工場の面積 17,000平方メートル超(複数ライン)
X-Panelの設置生産能力 年間100万平方メートル
製造しているもの X-Panelとスマートビルディング・ソリューション
認証 ドバイ自治体のMMC枠組みでModern Method of Constructionとして認証され、X-PanelとPPVCに正式な承認があると記載
会社の実績 2002年以降に50,000戸超を引き渡し、55,000戸超が開発段階

この表は、発表に出てくる数値をそのまま並べたものです。単位はいずれも発表の表記に合わせています。金額はAEDのままで、円に換算していません。為替は日々動くため、企業の設備投資額を円で書くと、読み手が実際の金額と突き合わせられなくなるためです。

削減率は工場と現場を比べた値です

材料のロスは従来の現場が7%超、工場での製造が1.5%未満で、発表では約78%の削減と説明。1戸あたりでは baseline precast を100とした指数で、X-Panelのコンクリートと鋼材が50、内包炭素が最大で50。
上段は材料のロスの割合、下段は1戸あたりの資材と内包炭素の指数です。目盛りが違うので、上下の棒の長さを比べることはできません。いずれもDAMACの発表値で、第三者が検証したという記載はありません。 出典:DAMAC Properties|WETEX 2026でのプレスリリース(確認日 2026-10-24)

材料のロスについて、発表は従来の現場では7%を超えるのに対し、工場の環境では1.5%未満に下がると書いています。同じ発表の中で、Chief Projects OfficerのMohammed Tahaineh氏の発言として、工場で管理された生産は材料のロスを約78%減らし、あわせて現場での作業量、騒音、車両の動きも減ると紹介されています。前者が水準の数値、後者がその差を割合で言い直したものです。

資材そのものの量についても記載があります。X-Panelは1戸あたりのコンクリートと鋼材の使用量が、比較の基準とされる baseline precast systems より50%少なく、それにともなって1戸あたりの内包炭素(embodied carbon)が最大で50%減るとされています。「50%少ない」の相手は従来の現場打ちではなく、baseline precast systems と書かれている点に注意してください。比較の相手が変われば、同じ50%という数字の意味も変わります。

これらはすべて発表元が示した値です。測定の方法、対象とした住戸の種類、集計の期間は発表に書かれていないため、当サイトでは確認できていません。数字を引用するときは「DAMACの発表による」と添えてください。

工場でつくっているのは壁パネルとポッドです

現場で組み立てる進め方と工場でつくる範囲の対比。最大14社の専門業者を要する作業を工場製の部材が置き換える、境界壁は DAMAC Lagoons と DAMAC Islands で約30km分にX-Panelを採用、ポッドは約10,000個が現在のプロジェクトに含まれる、現場の作業量と騒音と車両の動きは少なくなると記載。
左が従来の進め方、右が発表で工場側に移したとされる範囲です。右側はいずれも発表の記載をそのまま置いたもので、当サイトが現地で確認した内容ではありません。工期の短縮幅は発表に書かれていないため、図にも入れていません。 出典:DAMAC Properties|WETEX 2026でのプレスリリース(確認日 2026-10-24)

発表は、標準化された条件で製造した部材が、通常なら最大14社の専門業者を要する作業を置き換えると書いています。業者の数が減ること自体は品質の指標ではありませんが、現場で調整する相手が減るという意味で、工程の組み方が変わることを示しています。

採用の範囲についても具体的な記載があります。ポッド(pods)は約10,000個が現在のプロジェクトに含まれ、境界壁(boundary walls)は DAMAC Lagoons と DAMAC Islands で約30km分にX-Panelが使われているとされています。プロジェクト名が挙がっているのはこの2つだけで、ほかの案件でどの部材がどこまで工場製なのかは発表から読み取れません。自分が検討している案件が含まれるかどうかは、案件ごとに確かめる必要があります。

ドバイ自治体のMMC枠組みで認証という記載について

発表には、DAMACの生産方式がドバイ自治体のMMC枠組みのもとでModern Method of Construction(現代的な建設工法)として認証され、X-PanelとPPVCの各システムについて正式な承認があると書かれています。読者にとっては、ここがいちばん確かめたくなる部分です。企業の自己申告ではなく、行政の手続きを経たという主張だからです。

ドバイ自治体は、新しい建築システムや工法を提案させる制度を公開しています。同庁のページは、この制度を「契約者、建材の製造者、供給者が、新しく革新的な建築システムや工法を持ち込むことを促す参加型の仕組み」と説明し、最低限の安全・品質の基準に適合しているか、またこの地域の環境に適しているかを評価したうえで、建築システムの所有者へ承認を出すとしています。対象として挙げられているのは、構造システム、建築設備、断熱システム、電気機械システムなどです。

ただし、当サイトが確認した範囲では、このページにMMCという略称や、個別の承認を受けた製品の一覧は出ていません。承認の番号、取得日、対象となる範囲も発表側に記載がないため、第三者が照合できる形にはなっていません。読者が確かめたい場合は、建築システムの承認を所管するドバイ自治体に問い合わせるか、案件の設計図書で使用する工法の記載を確認する方法になります。制度の存在は確認できましたが、個別の承認までは確認できていません。

発表に書かれていないこと

確かめたい項目 発表の記載 どこで確かめるか
引き渡しがどれだけ早まるか 記載がありません 案件の売買契約(SPA)と、DLDのProject Status
価格への反映 記載がありません ディベロッパーの公表資料
採用している案件の一覧 境界壁について DAMAC Lagoons と DAMAC Islands のみ記載 案件ごとの設計図書と公表資料
認証の番号・取得日・対象範囲 記載がありません ドバイ自治体(建築システムの承認)
削減率を第三者が検証したか 記載がありません 発表元への確認が必要です

空欄を推測で埋めないことが、この表のいちばんの目的です。たとえば「材料のロスが78%減るなら工期も同じ割合で縮む」とは言えません。発表にはその対応関係が書かれていないからです。ドバイ全体で完成予定がどの年に集まっているかはドバイ不動産の引き渡し実績に、実際に完成した件数と戸数は2026年上期に完成したプロジェクトにまとめています。どちらもDLDの公開データで、会社の発表とは別の情報源です。

買う側が確かめられる窓口

確かめる順番の4段階。発表の原文で数値と第三者検証の有無を見る、建築システムの承認はドバイ自治体のNew Building Systemの制度で見る、案件の進行状況はDLDのProject StatusをDubai RESTで照会する、最後に売買契約の記載を確かめる。
左から右へ、確かめる相手が発表元から公的な窓口と契約書へ移ります。②から④で分かるのは案件と制度の側の事実で、発表に書かれた削減率そのものを検証できるわけではありません。 出典:Dubai Municipality|New Building System、Dubai Land Department|Project Status Enquiry(確認日 2026-10-24)

案件そのものの状態は、DLDのProject Status Enquiry(Mashrooi)で調べられます。DLDのページは、プロジェクト名またはプロジェクト番号から検索し、用途や状況で絞り込める形だと案内しています。表示される内容としては、プロジェクトの状況、ファクトシート、検査の情報、開発会社と管理会社の情報、エスクロー口座の情報、建物の仕様と工程が挙げられています。利用にはDubai RESTのアプリをApp StoreまたはGoogle Playから入れるよう案内されています。

この窓口で分かるのは「その案件がいまどこまで進んでいるか」であって、「どの工法で建てているか」ではありません。工法に関する約束は、売買契約(SPA)や設計図書の記載として残っているかどうかを確かめることになります。広告や展示会での説明は契約の内容ではないため、工場製の部材を前提に検討しているなら、その点が契約書に書かれているかを確認してください。

会社ごとに何が比べられて、何が比べられないのかはドバイのディベロッパー比較に整理しています。ほかの開発会社の情報はドバイのディベロッパーから、当サイトが出典をどう扱っているかは出典と数え方から確認できます。

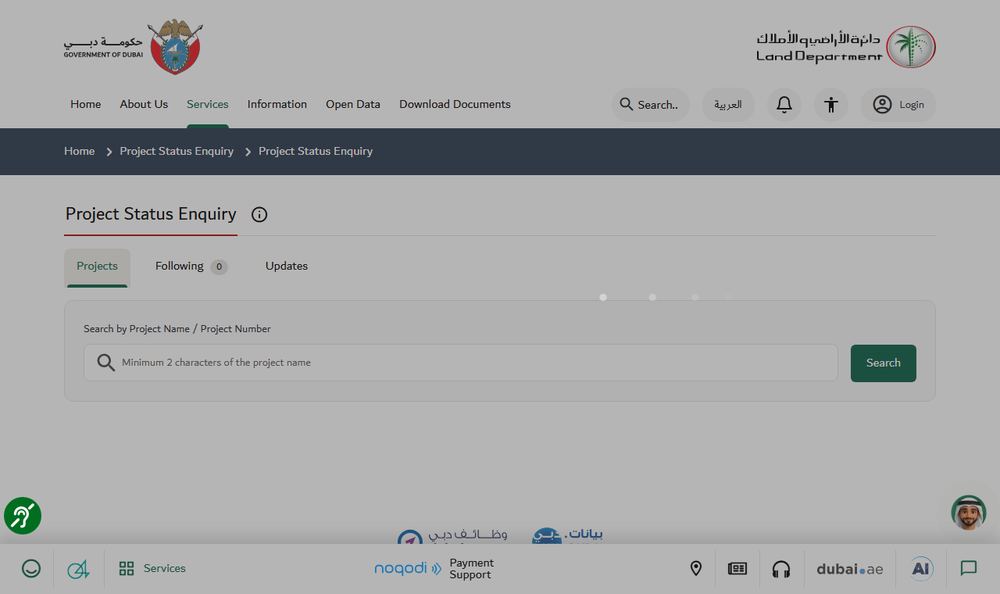

Dubai Land DepartmentのProject Status Enquiry(Mashrooi)サービスの公式案内ページの表示
引用キャプチャこの章で扱っている、案件ごとの進行状況を照会する窓口の公式案内です。プロジェクト名または番号で検索する形と、Dubai RESTのアプリから利用するという案内がここに書かれています。どの工法で建てているかは、この画面では分かりません。 出典:Dubai Land Department|Project Status Enquiry(Mashrooi)(確認日 2026-10-24/表示のファーストビュー)

この発表をどう読むか

工場生産の導入は、現場で起きるばらつきを減らす方向の取り組みです。発表に並んでいる数値は、その方向性を裏づける材料として読めます。いっぽうで、それが個々の案件の完成日や引き渡しの品質を約束するものではありません。発表が示しているのは能力と削減率であって、実績の引き渡し日数ではないからです。

検討の順番としては、まず発表の原文で数値の出どころを確かめ、次に案件の進行状況をDLDで照会し、最後に契約書の記載を見る、という流れが無理がありません。確かめられなかった項目は、空欄のままにしておいてください。あとから公式の資料で埋められたときに、どこが新しく分かったのかが残ります。当社は値上がり、賃料収入、利回りのいずれも保証しません。
